线性排水沟作为建筑排水系统的关键组成部分,其施工质量直接决定了排水效率、使用寿命及整体安全性。米亚线性排水沟基于德国技术标准与中国工程实践,形成了一套系统化的施工规范,涵盖前期准备、安装流程、细节把控及后期维护,确保设备在各类场景中稳定发挥作用。

一、施工前期:基础准备与规划
施工前的精准规划是保障后续安装顺利的前提,需重点关注承重匹配与地基处理两大核心环节。
在承重等级匹配上,需依据项目实际使用场景(如人行道、车行道、重型车辆区域等),参照欧标EN1433和EN124确定对应承重等级,再选择适配的排水沟产品类型。不同承重等级对基础强度要求差异显著,若选择不当,易导致后期沟体变形、破损,影响排水系统正常运行。
地基处理环节,需先对安装区域的素土基层进行彻底夯实,避免后期地基塌陷引发沟体位移。随后根据承重等级浇筑对应厚度与强度的混凝土基础,浇筑过程中需严格控制基础水平度,确保后续沟体安装高度符合设计要求,为排水系统的稳定受力与高效排水奠定基础。
二、核心安装流程:标准化操作步骤
米亚线性排水沟安装遵循“定位、找平、安装、固定”的标准化流程,每个步骤均需严格把控细节,确保施工质量。
首先是定位与出水口设置,安装起点通常从出水口(如跌水井、垂直接口)开始,按照沟体两侧箭头指示方向(或侧面数字标注的水流方向)依次安装,确保水流能顺畅流向出水口,避免因安装方向错误导致排水不畅。同时,需精准定位排水沟的安装位置与高度,与整体排水系统规划保持一致。

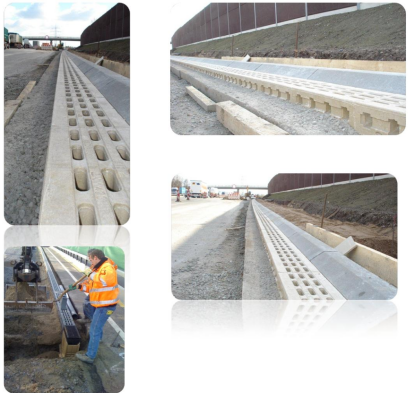

其次是砂浆调平与沟体安装。在沟体底部铺设2-3cm厚的砂浆层并夯实,确保沟体底部与基础无空隙,实现系统整体受力均匀。放置沟体时需反复调校,保证沟体水平且安装高度符合设计标准,避免因沟体倾斜导致局部积水或排水速度下降。
最后是回填与铺装衔接。沟体安装完成后,在其两侧回填混凝土,回填过程中需确保混凝土与沟体、相邻铺装面层无缝隙、无空洞,使承载受力均匀传递。铺设相邻铺装层时,需保证铺装完成面高于排水沟盖板3-5mm,且铺装面坡向排水沟,引导水流快速汇入沟体,同时避免铺装材料堵塞盖板收水孔隙。
三、施工细节:关键风险点把控
细节处理是避免施工隐患的关键,需重点关注伸缩缝设置、密封处理及防护措施,防止后期出现漏水、变形等问题。
伸缩缝设置需根据施工区域长度与环境温度变化合理规划,垂直于水流方向的伸缩缝最大间距控制在25-30m,平行于水流方向的伸缩缝则需结合混凝土基础设计要求设置。若伸缩缝与排水沟交叉,需确保通过沟体底座构件接合处,特殊情况下可锯断排水沟底座以适配伸缩缝,避免温度变化或地基沉降导致沟体开裂。
密封处理主要针对沟体连接部位与结构楼板安装场景。单元沟体之间的承插接口需保证搭接紧实,防止漏水;若排水沟安装于结构楼板上,需将其置于防水层以上,并在构件结合部的密封胶缝内填充专用密封胶。密封胶需具备与沟体材质匹配的抗化学腐蚀性,同时能适应地基运动与温度变化,确保长期密封效果。
此外,施工过程中需采取防护措施,如用木板覆盖排水沟盖板,避免混凝土、砂石等杂物堵塞盖板收水孔隙,影响后期排水效率;在铺装面层压实、密封阶段,需避免车辆或轧路机直接碾压排水沟,防止沟体受损变形。
四、后期维护:延长使用寿命的关键
科学的后期维护能有效延长线性排水沟的使用寿命,保障其长期稳定运行,主要包括日常检修与故障处理两方面。
日常维护需定期开展,建议每30-40m间隔设置检修盒盖板,便于工作人员定期打开检查。维护内容包括使用高压水枪冲洗沟体内部,清理沟体与跌水井垃圾提篮内的杂物,确保排水口与连接管道通畅,随后重新放置垃圾提篮并锁定盖板,防止杂物再次进入沟体。
若需更换单元沟体,需先开挖沟体两侧铺装,清理待更换沟体与相邻沟体间的密封胶,取出旧沟体后,参照常规安装步骤放入新沟体,重新进行密封处理,确保更换后沟体与原有系统无缝衔接,恢复排水功能。
米亚线性排水沟施工规范通过对前期准备、安装流程、细节把控及后期维护的全流程标准化,不仅能保障排水系统的高效性与稳定性,还能有效降低后期维修成本,为建筑项目提供长期可靠的排水解决方案,适用于商业综合体、市政道路、住宅小区、工业园区等各类场景。
