德国线性排水沟凭借高效排水能力和美观性,在市政工程、商业广场等场景广泛应用。米亚(MEA)一体式线性排水系统以高承载、易安装著称,下面板详解施工做法及关键要点。

一、施工前准备:方案设计与基础处理

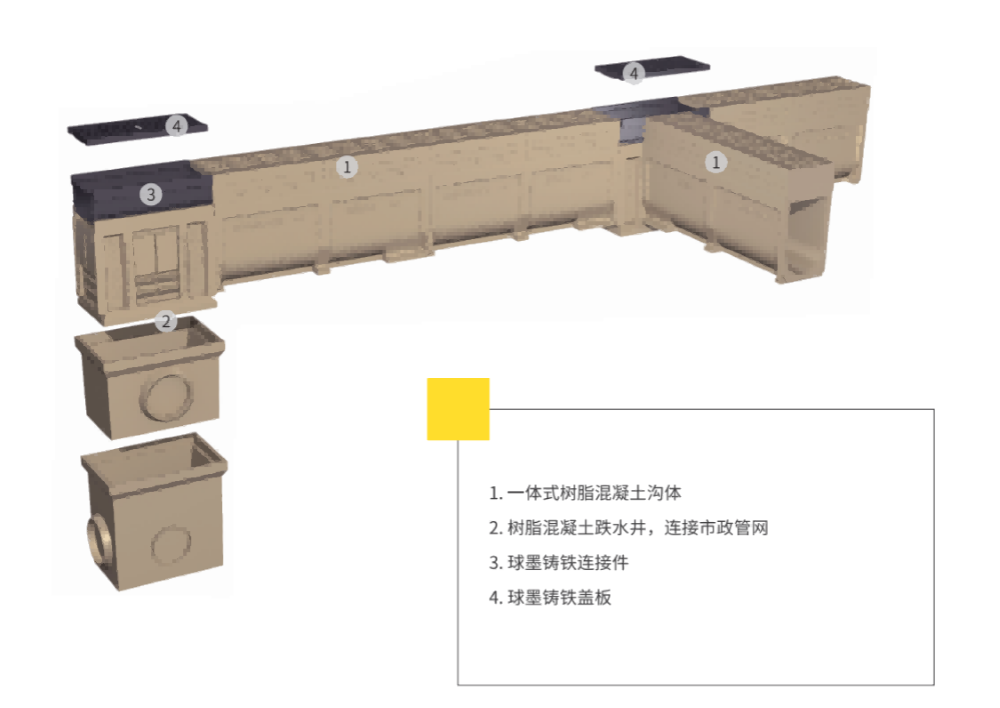

(一)选型与定位
1.承重等级匹配
米亚排水沟提供A15(行人区)至F900(机场跑道)多级承载等级。施工前需明确场景荷载需求:人行道选A15-C250等级,混凝土基础厚≥150mm;停车场选D400-E600等级,厚≥200mm;重型交通区选F900等级,厚≥250mm,混凝土等级C30/37。
2.排水坡度设计
依据地形确定走向,坡度需≥0.3%(特殊场景可至0.5%),确保水流顺畅。沟体侧面箭头指示水流方向,安装时需对齐出水口(如跌水井)。
(二)基础开挖与浇筑
1.沟槽开挖
按设计放线,开挖宽度比沟体两侧各宽15-20cm,深度根据沟体高度及混凝土厚度确定。基层需分层夯实,素土密度≥95%;软土地基需铺10-15cm碎石或30cm石灰土垫层防沉降。
2.混凝土基础施工
浇筑前校准水平标高,误差≤3mm/m,混凝土等级与厚度需符合承载要求(如D400用C25/30混凝土,厚≥200mm),初凝后养护≥7天。
二、核心安装步骤:精准定位与系统连接
(一)沟体安装流程
1.砂浆调平层铺设
在混凝土基础上铺2-3cm厚M10水泥砂浆,刮平夯实,确保沟体底部与基础无空隙,避免受力不均断裂。
2.单元沟体拼接
从出水口开始安装,按水流方向拼接单元沟体。承插接口需涂抹密封胶(如硅酮胶)确保紧密无渗漏。
3.标高与线形校准
使用水平仪和拉线法调整沟体,确保纵向坡度符合设计,横向偏差≤2mm/m,整体线形顺直。
(二)周边处理与铺装
1.混凝土回填
沟体两侧回填同等级混凝土,厚度满足承载要求,分层振捣避免空鼓。
2.铺装层施工
铺装完成面应高于沟盖板3-5mm,形成45°倒角坡向排水沟防积水。铺设面层时预留伸缩缝,间距25-30m,缝宽10-15mm,填充弹性密封材料,且与沟体接缝错开。
3.成品保护
安装时用木板覆盖盖板防堵塞;面层施工禁止压路机直接碾压沟体,需用小型机具夯实周边。
三、关键注意事项:细节把控与安全规范
(一)伸缩缝与承载强化
1.伸缩缝设置
垂直水流方向伸缩缝zui大间距25-30m,需贯穿混凝土基础但不切断沟体;平行方向伸缩缝可在沟体接缝处设置。特殊情况锯断沟体时,锯缝需做防水和结构补强。
2.端头基础延伸
为分散荷载,沟体端头基础需延伸:A15-C250等级≥15cm;D400-E600等级≥25cm;F900等级≥50cm。
(二)防水与密封处理
在连接时需确保接口紧密,必要时增设橡胶密封圈防漏。
四、日常维护与检修:保障系统长效运行
(一)定期清理流程
1.频率与范围
每季度至少检查一次,30-40m设检修盒(铸铁盖板),打开后用高压水枪冲洗沟体,清理跌水井垃圾提篮,检查排水口畅通情况。
2.构件更换
更换损坏沟体时,先开挖两侧铺装,清除旧密封胶,取出破损单元,按流程重新拼接并恢复铺装。
(二)异常情况处理
沉降开裂:重新夯实基层并更换受损沟体,必要时增加钢筋混凝土底板。
渗漏问题:检查接口密封胶是否老化,及时补打或更换;修复防水层后处理沟体。
米亚线性排水沟施工需贯穿全周期管理,重点把握基础承载计算、沟体线形控制、接口密封性及后期维护。严格遵循欧标和厂家要求,可确保系统高效耐用,满足工程功能性与美观性需求。特殊场景施工建议咨询MEA技术部门获取定制方案。
