一、基础处理阶段的关键问题及对策
1.桥面基层平整度不足
桥面基层若存在超过5mm的高差,会导致排水沟安装后纵向坡度偏差,造成局部积水。这通常是由于铺装时未严格控制标高或基层施工误差累积所致。施工前需采用水准仪全桥面测量,对高差超3mm区域用柔性砂浆或细石混凝土找平,确保2米靠尺检测平整度误差≤2mm,同时按5mm落差标准拉设水平线,保证排水沟表面排水坡度与桥面一致。
2.安装槽预留尺寸偏差
安装槽宽度或深度与排水沟实际尺寸不符,会导致沟体无法嵌入或缝隙过大。此类问题多因未按图纸预留槽体,或隔离材料(槽钢/木板)固定不牢位移引起。建议采用定型槽钢模具预留安装槽,间距500mm固定支撑,安装前用钢尺复核尺寸,确保宽度偏差±5mm、深度偏差±10mm,缝隙超20mm时用弹性混凝土回填压实。
二、沟体安装过程的技术难点及解决
1.相邻沟体拼接错位
公母扣拼接时若出现横向偏差≥3mm,会导致接缝漏水或盖板铺设不平整。这主要是安装时未对齐中心线或固定不牢所致。施工时应以泄水孔中心线为基准弹设纵向轴线,每段沟体安装后用水平尺校准,误差超2mm即调整位置,确保公母扣紧密咬合。
2.层间水收集失效
桥面铺装层间水若无法通过沟体外侧V型槽流入泄水孔,易造成层间积水。其原因多为沟体底部排水渠堵塞或V型槽未对准水流路径。安装前需清理排水渠内混凝土残渣,确保V型槽与桥面横坡同向且坡度≥1.5%,同时在沥青铺设时保护槽体,避免混合料填入。

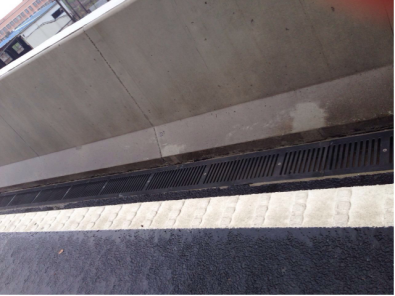

三、盖板安装的典型缺陷及应对
1.承载能力不匹配
盖板类型选择错误(如普通型用于行车道)易引发断裂风险。这是未按设计荷载选型或忽视交通类型导致的。需依据EN1433标准,行车道选用承载等级≥C250的加强型盖板,人行区域确认荷载≤15kN(A15等级),且盖板与沟体边缘搭接宽度≥20mm。
2.盖板安装松动
锁扣失效或未扣紧会使盖板在车辆碾压后翘起,形成安全隐患。安装前应检查锁扣完整性,变形或断裂的需更换;放置盖板后按压四角,确保锁扣与沟壁卡槽紧密咬合,建议每季度定期检查。
四、施工工艺衔接问题及处理
1.与泄水孔对接偏差
沟体排水出口若与泄水孔错位,会导致排水不畅或漏水。施工前需复测泄水孔中心线,误差超50mm时调整沟体位置,底部开孔直径应比泄水孔大20mm,接口处用柔性砂浆填缝防渗漏。
2.回填材料开裂
沟体与护栏间的回填混凝土若出现裂缝,会影响结构稳定性。这多因材料未压实或养护不足所致。应采用C25细石混凝土分层回填(每层≤150mm),用平板振动器压实至表面泛浆,施工后覆盖养护7天,避免早期荷载扰动。
五、工期与质量平衡要点
盲目追求施工速度(如日铺装超200米)易导致安装精度下降。建议按2人组日均150-200米的合理工期安排,分阶段施工并确保工序衔接;雨天或低温(≤5℃)环境暂停作业,避免影响砂浆固化效果。
树脂混凝土排水沟的桥面安装质量直接影响其排水效率与使用寿命。通过精准控制基础处理、沟体拼接、盖板选型等关键环节,可有效避免安装缺陷。施工中需特别注意设计图纸与现场条件的匹配,严格执行各工序检测标准,方能充分发挥树脂混凝土排水沟在桥面排水中的技术优势,保障桥梁运营安全。
