现代建筑与基础设施建设中,排水系统的有效性和可靠性对于保障建筑物的正常使用和周边环境的安全至关重要。一体式成品排水沟作为一种高效的排水解决方案,因其安装便捷、性能优越等特点,在各类工程项目中得到了广泛应用。以下是一体式成品排水沟的详细施工方案。
一、前期准备
在施工前,需对施工场地进行详细勘察,确定排水沟的安装位置和走向。同时,根据项目的承重等级要求、排水量等因素,选择合适型号的一体式成品排水沟,并准备好所需的施工材料,如混凝土、砂浆等,以及施工工具。
二、安装步骤
(一)开挖沟槽

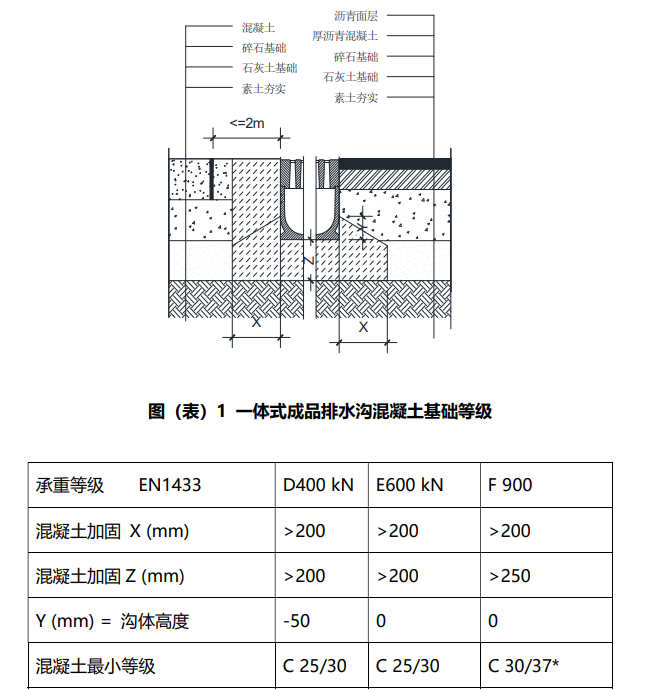

精确定位排水沟的安装位置和高度。依据项目承重等级,浇筑相应厚度的底部混凝土基础。在混凝土基础层浇筑过程中,务必保持水平,并通过调校保证准确的安装高度。此外,混凝土下的基层必须夯实,防止出现地基塌陷,影响排水沟的稳定性和使用寿命。不同承重等级下混凝土基础的相关参数可参考图1和表1,例如EN1433标准下,D400 kN、E600 kN、F900等不同承重等级对应着不同的混凝土加固厚度和最小混凝土等级要求。
(二)定位出水口
排水沟的安装通常从出水口开始,出水口可能是跌水井、垂直接口或直接排水口等形式。按照沟体两侧的箭头方向(有坡度的沟体,侧面数字对应水流方向)进行安装,确保箭头指示方向指向出水口,以保障排水的顺畅性。当产品应用于道路横截沟时,需注意D400产品混凝土加固基础应按照E600考虑。
(三)砂浆调平层
在沟体底部使用2-3cm的砂浆找平,要确保砂浆找平夯实,使沟体底部与基础之间无空隙,从而保证整个排水系统受力均匀,避免因局部受力不均导致沟体损坏或排水不畅。
(四)沟体安装
安装过程中,要使沟体保持水平,并通过调校保证相应的安装高度。这一步骤对于确保排水沟的排水效果和外观质量至关重要,水平度和高度的偏差可能会影响排水速度和水流方向。
(五)沟体两侧回填混凝土
为确保排水沟与相邻铺装面层无缝隙、无空洞,且承载受力均匀,需在沟体两侧回填混凝土。回填混凝土的等级及厚度同样参考相关表格所示数据进行操作,以满足不同承重和使用场景的需求。
(六)沟体两侧铺装层铺设
在铺设沟体相邻铺装层时,要注意铺装和沟壁的搭接紧实。并且,铺装的完成面应高于排水沟盖板3-5mm,形成一定的坡度,引导水流顺利进入排水沟。同时,在安装过程中,建议使用木板或其他措施覆盖盖板,避免混凝土和砂石堵塞盖板收水孔隙,影响后续正常使用。
三、质量控制与验收
施工过程中,要严格按照设计要求和相关标准进行质量控制。对混凝土基础的强度、平整度,沟体的安装精度、密封性等关键指标进行检查。施工完成后,进行系统的验收工作,通过通水试验等方式检验排水沟的排水能力和效果,确保一体式成品排水沟能够正常、高效地运行,为工程项目的排水需求提供可靠保障。
一体式成品排水沟的施工需要各个环节紧密配合,严格把控施工质量,才能打造出性能优良、经久耐用的排水系统,为建筑物和周边环境的正常运行提供坚实支持。
